El eterno retraso del programa S-80: Un desafío para la Armada Española
El ambicioso programa de submarinos S-80, iniciado en 2003 con la promesa de entregar cuatro unidades de última generación para 2013, se ha convertido en una historia de contratiempos y retrasos que continúa afectando a la Armada Española. La última actualización del calendario, anunciada recientemente, refleja nuevas demoras que ponen de manifiesto los retos tecnológicos y operativos del proyecto.
Nuevas fechas
Según lo acordado entre el Ministerio de Defensa y Navantia, los plazos actuales son los siguientes:

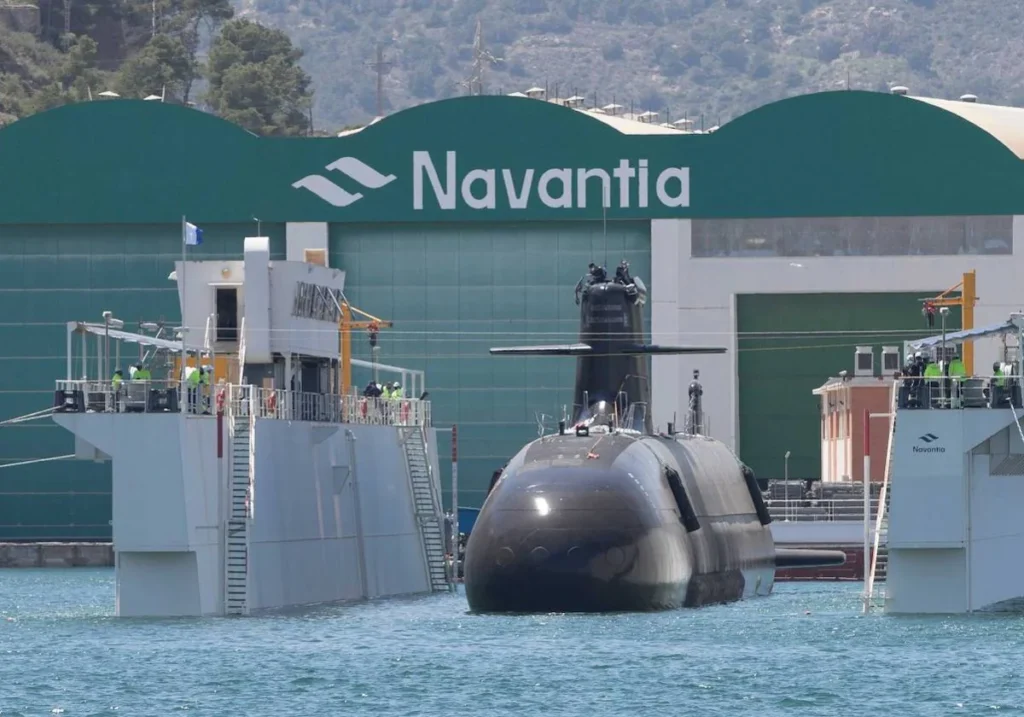

S-82 «Narciso Monturiol»: Su puesta a flote está prevista para mediados de 2025, con entrega para el otoño de 2026.
S-83 «Cosme García»: Puesta a flote a mediados de 2027 y entrega a finales de 2028.
S-84 «Mateo García de los Reyes»: Se estima su puesta a flote a finales de 2027 y entrega a principios de 2030.
Estas demoras han sido atribuidas a retrasos en los suministros, el impacto de la pandemia y las dificultades inherentes al desarrollo de tecnología de última generación, como el sistema AIP (propulsión independiente del aire), que promete aumentar significativamente la discreción de los submarinos.

Una capacidad armamentística en entredicho
Además de los retrasos en la construcción, el programa S-80 enfrenta incertidumbre respecto a su armamento. Inicialmente, se preveía equipar los submarinos con misiles Tomahawk, capaces de atacar objetivos estratégicos en el interior de países enemigos. Sin embargo, esta posibilidad se descartó por decisiones políticas y presupuestarias en 2009.
Posteriormente, se apostó por los misiles sub-Harpoon de Boeing, pero la cancelación del programa por parte de la US Navy ha llevado a España a explorar alternativas. Ahora, la apuesta está en el misil NSM (Naval Strike Missile) de la noruega Kongsberg Defence Aerospace. Sin embargo, su integración aún está en fase de estudio, con un contrato inicial de 240.000 euros adjudicado a Navantia para evaluar su viabilidad.
Un proyecto de dos décadas

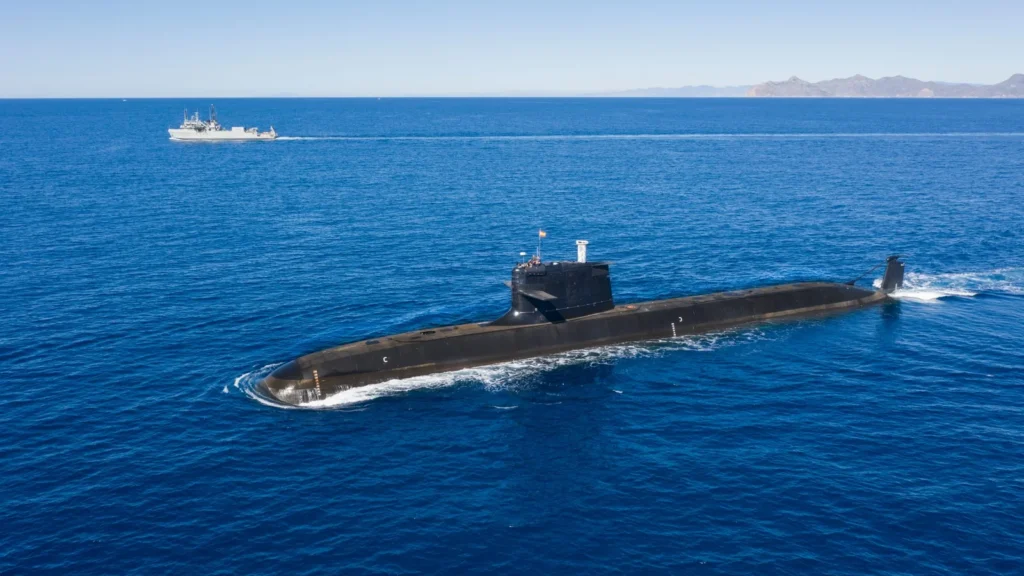

El programa S-80, que comenzó como un símbolo de independencia tecnológica para España, ha requerido 21 años de trabajo, múltiples revisiones presupuestarias y técnicas, y un coste que ha pasado de 1.800 millones de euros a 3.900 millones. La entrega del S-81 «Isaac Peral» en noviembre de 2023 marcó un hito, pero el proyecto aún está lejos de completarse.

Impacto estratégico
La continua falta de submarinos modernos y completamente operativos limita las capacidades estratégicas de la Armada Española, especialmente en un contexto internacional donde las potencias navales compiten por la supremacía submarina. A pesar de los avances tecnológicos previstos, los retrasos y la falta de armamento adecuado generan dudas sobre la competitividad y eficacia de los S-80 en escenarios de combate modernos.
En Resumen
El programa S-80 representa tanto un reto como una oportunidad para España. Si bien las demoras han erosionado la confianza en el proyecto, su éxito podría posicionar al país como líder en tecnología submarina. Para lograrlo, será fundamental mantener un enfoque estratégico en la gestión de tiempos, costos y capacidades operativas.
La pregunta ahora es si la Armada podrá superar los retos actuales y aprovechar al máximo este programa que, aunque plagado de dificultades, podría redefinir su capacidad operativa en las próximas décadas.
Esta historia, más allá de sus implicaciones militares, refleja los desafíos de liderar proyectos tecnológicos complejos en un mundo globalizado. ¿Será capaz España de convertir este programa en un éxito? El tiempo lo dirá.
